تشريح طلبات الطاقة المضاربية وتكدس قوائم الانتظار الإقليمية
يشهد قطاع الطاقة تدفقاً هائلاً لطلبات الربط الكهربائي غير المستندة إلى خطط تنفيذ واقعية، فيما يُعرف تقنياً بظاهرة 'الأحمال الشبحية' (Phantom Loads). يلجأ مطورو مراكز بيانات الذكاء الاصطناعي والمستثمرون في الأراضي إلى حجز سعات كهربائية بمئات الميجاواط بل وتتجاوز الجيجاواط في مواقع متعددة دون التزامات رأسمالية نهائية. هذا السلوك يهدف إلى المضاربة على الأراضي ورفع قيمتها السوقية بحيازة موافقة مبدئية لتأمين الطاقة، مما يؤدي إلى شل حركة مشغلي شبكات النقل الإقليمية مثل PJM وERCOT وMISO التي تعاني من طوابير دراسات التأثير التراكمي وتصل فيها فترات الانتظار إلى ما بين 4 و7 سنوات.
تُشير الإحصائيات التشغيلية الصادرة عن مشغلي الشبكات إلى أن أكثر من 70% إلى 80% من طلبات الربط المودعة في طوابير السعات الكبرى لا تصل مطلقاً إلى مرحلة التشغيل التجاري؛ بل يتم سحبها بمجرد صدور نتائج دراسات مرافق النقل التوسعية ذات التكاليف الرأسمالية الباهظة. هذا التضخم المصطنع في السعات المحجوزة يؤدي إلى حجب المطورين الفعليين الجادين، ويجبر شركات الكهرباء على تخطيط ترقيات لخطوط النقل ومحطات التحويل المركزية بمليارات الدولارات لأحمال لا تخرج إلى حيز الوجود الفعلي.
إجراء تدقيق هندسي إلزامي لملكية الأراضي أو عقود الإيجار طويلة الأجل غير المشروطة قبل قبول إيداع دراسة الربط المبدئية.
إلزام المطورين بتحديد خرائط مسارات المغذيات ومواقع المحطات الفرعية الداخلية قبل حجز سعة الربط على قضبان التوزيع الرئيسية.
هندسة تعرفة الأحمال الضخمة وآليات الحماية المالية للمستهلكين
أصبحت فئات التعرفة الصناعية التقليدية عاجزة تماماً عن تغطية المخاطر المرتبطة بالأحمال المركزة لمراكز البيانات فائقة النطاق التي تتراوح بين 100 ميجاواط وتتخطى 1000 ميجاواط. لمعالجة هذا الخلل، تتجه الهيئات التنظيمية إلى استحداث هياكل تعرفة مخصصة للأحمال الضخمة (Large-Load Tariffs). تعتمد هذه الهياكل على عقود الشراء الإلزامية (Take-or-Pay) بنسب سحب دنيا صارمة تصل إلى 80% أو 90% من السعة الاسمية المحجوزة، بغض النظر عن الاستهلاك الفعلي للمنشأة، لمنع تحويل تكاليف البنية التحتية الرأسمالية إلى المستهلكين المنزليين والصغار.
تتطلب الأطر التنظيمية الحديثة تقديم مساهمة مالية مسبقة في أعمال الإنشاء (CIAC) بنسبة 100% لتغطية تكاليف توسعة شبكات النقل وشراء المحولات والمعدات ذات فترات التوريد الطويلة. يتم تعزيز هذه المساهمة بخطابات ضمان بنكية غير قابلة للإلغاء (Letter of Credit) أو حسابات ضمان مصرفي مشروطة بأداء التشغيل، وتتناقص تدريجياً عبر فترة لا تقل عن 10 إلى 15 عاماً من التدفقات النقدية التشغيلية الثابتة، مما يعزل تماماً مخاطر الأصول العالقة (Stranded Assets) حال انكماش قطاع الذكاء الاصطناعي.
تثبيت شرط الاستهلاك الإلزامي الأدنى بنسبة لا تقل عن 85% من سعة الذروة التعاقدية على مدار 120 شهراً متصلة.
إلزام المطور بإيداع خطاب اعتماد بنكي بنسبة 100% من إجمالي تكاليف هندسة خطوط الربط ومفاتيح التوصيل قبل البدء بأعمال الموقع.
آليات إصلاح قوائم الانتظار ومعايير الجاهزية التنفيذية
تماشياً مع توجيهات المفوضية الفيدرالية لتنظيم الطاقة، ولا سيما القرار رقم 2023 (FERC Order 2023)، انتقل قطاع المرافق من نهج 'من يأتي أولاً يُخدم أولاً' إلى نموذج 'من يجهز أولاً يُخدم أولاً'. يفرض هذا النظام شروط أهلية بالغة الصرامة للانتقال بين مراحل دراسة الجدوى وتخطيط المنظومة الكهربائية، ويستبعد تلقائياً الطلبات الورقية غير المدعومة بالسيولة الكافية والتراخيص الحكومية المكتملة.
تتضمن المعايير الهندسية الصارمة تقديم إثباتات الشراء لمعدات المحولات الرئيسية (Main Power Transformers) ذات الجهد الفائق والمقدمة من مصنعين معتمدين، إضافة إلى الموافقات البيئية والتنظيمية المكتملة. يرافق ذلك تطبيق رسوم إيداع تصاعدية غير قابلة للاسترداد في حال انسحاب المشروع من قائمة الانتظار، حيث تصادر المبالغ المودعة وتوزع على المشاريع اللاحقة في المجموعة لتخفيف أعباء إعادة إجراء دراسات الاستقرار الشبكي الديناميكي.
إلزام مقدمي الطلبات بتقديم أوامر شراء مؤكدة للمحولات الكهربائية الرئيسية ذات فترات التصنيع الممتدة قبل دخول دراسة الربط المتقدمة.
تطبيق جدول مصادرة تصاعدي لودائع الدراسات الهندسية يبدأ من 25% ويتدرج إلى 100% من قيمة الوديعة في حال الإلغاء الاختياري.

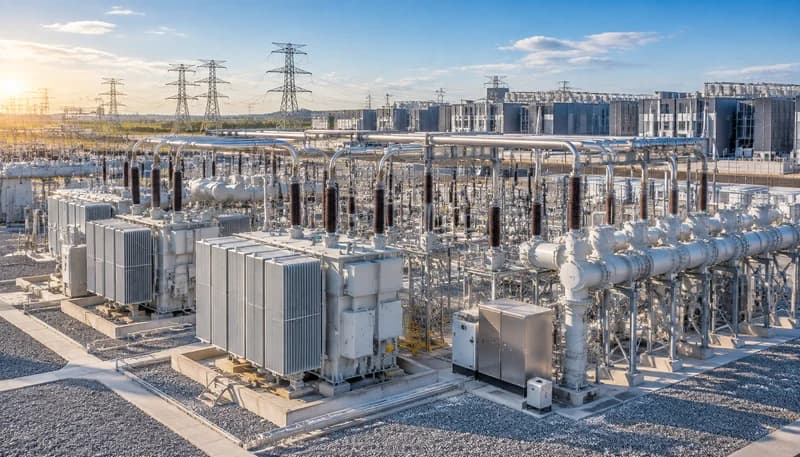

هندسة المحطات الفرعية والتشغيل التدريجي على الجهود الفائقة
تتطلب مراكز الحوسبة فائقة النطاق تصميم محطات تحويل فرعية داخلية مخصصة تعمل بجهود نقل فائقة تبدأ من 115 كيلو فولت وتصل إلى 230 أو 500 كيلو فولت، باستخدام تقنيات القواطع المعزولة بالغاز (GIS) لتقليص المساحة وزيادة الموثوقية. تعتمد الطوبولوجيا الهندسية على تكوينات مزدوجة لقضبان التوصيل مع قواطع دارة ثلاثية ومغذيات نقل مستقلة فيزيائياً ومسارياً لتحقيق متطلبات الاعتمادية الصارمة N-1 وN-2، بما يضمن استمرار تدفق القدرة دون انقطاع.
نظراً لعجز شركات النقل عن تلبية كامل متطلبات مراكز البيانات دفعة واحدة، يُصمم العقد التشغيلي وفق برنامج تدريجي للتصعيد (Ramp-up Schedule). يتضمن الجدول إطلاق مرحلة تمهيدية بقدرة 50 ميجاواط خلال 18 شهراً، تليها زيادات مجدولة تصل إلى 300 ميجاواط أو أكثر على مدى 36 إلى 60 شهراً، بالتوازي مع استكمال مشروعات خطوط النقل الإقليمية وتركيب معوضات القدرة غير الفعالة الساكنة (STATCOM) لتثبيت استقرار الجهد.
تنفيذ تصميم محطة فرعية بطوبولوجيا قاطع دارة ونصف (Breaker-and-a-Half) بجهد 230 أو 500 كيلو فولت لضمان صيانة القواطع دون إيقاف التغذية.
إدراج ملحق تشغيلي ملزم يُقيد سحب الأحمال بحدود سعة خط النقل المتاحة مرحلياً عبر منظومة تحكم ومراقبة لحظية مؤتمتة.
تكامل التوليد خلف العداد ومنظومات الطاقة الصغرى كحلول تجسيرية

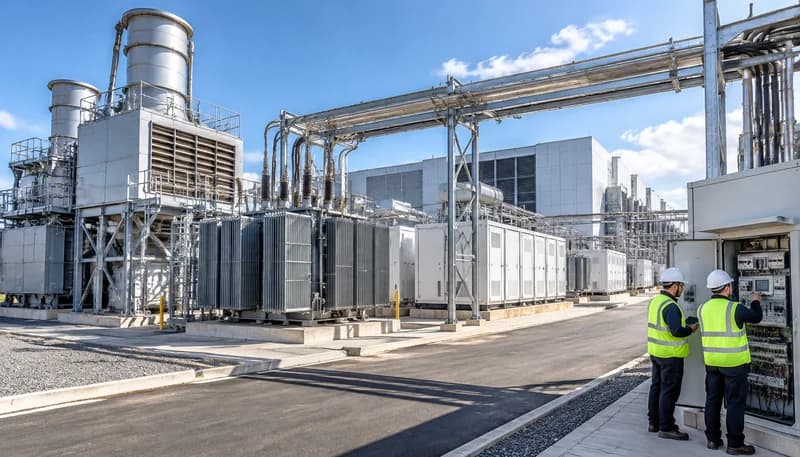

في مواجهة التأخير الطويل لربط الشبكة الذي يصل إلى سبع سنوات، لجأ مهندسو مراكز البيانات الفائقة إلى نشر حلول التوليد خلف العداد (Behind-the-Meter - BTM) كطاقة تجسيرية سريعة. يشمل ذلك إنشاء محطات توليد بالموقع باستخدام محركات الغاز الطبيعي الترددية عالية الكفاءة، وخلايا وقود الهيدروجين المتقدمة، وأنظمة تخزين الطاقة بالبطاريات (BESS) القائمة على تقنية فوسفات حديد الليثيوم بقدرات تفريغ تمتد من ساعتين إلى أربع ساعات لتأمين منحنيات الأحمال الحادة لنماذج التدريب المعقدة.
تتطلب هذه المنظومات التوليدية المستقلة تصاميم متطورة للمزامنة والتحكم تتيح الانتقال السلس بين التشغيل الجزئي بالتوازي مع الشبكة والعمل كجزر طاقة مستقلة تماماً (Islanding Mode) في حالات الطوارئ. كما تُسهم أنظمة البطاريات المزودة بعواكس تشكيل الشبكة (Grid-Forming Inverters) في توفير القصور الذاتي الاصطناعي (Synthetic Inertia) ودعم التردد، مما يسمح للمنشأة بالعمل المؤقت ومطابقة معايير الحماية التنسيقية المحلية قبل إتمام الربط الدائم.
تثبيت عواكس تدعم تشكيل الشبكة (Grid-Forming) بقدرة استجابة تحت ثانية للتردد لدعم استقرار جهد الموقع عند العزل.
تجهيز أنظمة عزل ميكانيكية وكهربائية مزدوجة سريعة الفصل لمنع التغذية العكسية غير المصرح بها نحو خطوط النقل الإقليمية.
خارطة الطريق الاستراتيجية لشراء الطاقة واتفاقيات التطوير الثنائية
يقتضي نجاح تأمين القدرة الكهربائية لمشاريع الذكاء الاصطناعي صياغة اتفاقيات تطوير مرافق ثنائية شاملة (Utility Development Agreements - UDAs) تجمع المشغل ومطور المركز في إطار قانوني وتقني موحد. تحدد هذه الاتفاقيات المسؤوليات الرأسمالية بدقة، وتقسم تكاليف شبكات الربط البينية، وتضع مؤشرات أداء رئيسية ملزمة للطرفين لإنهاء مراحل التراخيص، ودراسات التوافق الكهرومغناطيسي، وأعمال الإنشاء الميدانية وفق جدول زمني دقيق.
يجب أن تتضمن البنية الهندسية للاتفاقية بروتوكولات متقدمة للاستجابة الديناميكية للطلب (Dynamic Demand Response). عبر ربط مركز العمليات الرئيسي لمركز البيانات بمنظومة إدارة الطاقة التابعة للمرفق (EMS) عبر بروتوكولات اتصالات منخفضة التأخير مثل ICCP وDNP3، يمكن خفض استهلاك الحوسبة غير الحرجة أو التحويل إلى أنظمة التخزين الداخلية خلال فترات الضغط الأقصى على الشبكة، مما يحول مركز البيانات من عبء كهربائي إلى مورد مرن للشبكة العامة.
إبرام اتفاقية تطوير ثنائية (UDA) تلزم المرفق بضمان تواريخ الإطلاق مقابل التزامات مالية تصاعدية من المطور.
دمج أنظمة القياس والتحكم عن بُعد فائقة السرعة للربط المباشر مع مركز التحكم الإقليمي لتمكين خفض الأحمال تلقائياً في حالات الطوارئ.
